    慶豐電纜_特斯拉上海工廠即將敷設55公里電纜 9月底具備送電條件

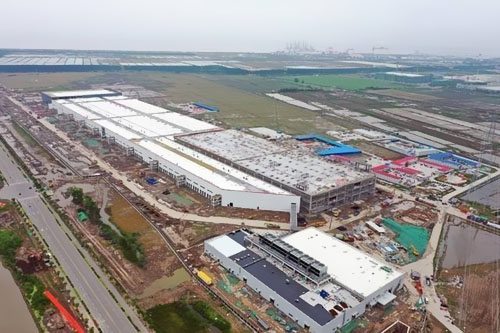

    特斯拉上海工廠220千伏電力配套工程已進入攻堅階段,現在項目發展一切順暢,總長16.7公里的電纜排管將于9月10日前全線貫通,隨后將完結總長55公里的電纜敷設,全體電力配套項目估計到9月底具有送電條件。




    從國網上海電力了解到,在施行特斯拉電力配套項意圖過程中,面臨接電時限的極高要求,國網上海電力自動提高超前服務認識,先于客戶需求快速呼應、提早介入,設置專門的“電力管家”對接交流,固化項目各方對接、洽談機制,保證了特斯拉項目施工暫時用電、設備調試暫時用電和220千伏正式供電項意圖順暢施行。

    國網上海電力活躍推動內部流程再造和體系機制優化,從服務立異下手“發掘”功率。經過推廣“現場聯合勘測機制”、“規劃施工一體化投標”等作業形式,國網上海電力進一步壓減特斯拉項目辦電環節,有用緊縮全體接電時長。

    而在施工階段,克服了外線線路長、作業環境差、施工現場雜亂、和諧難度大等一系列難點,經過分段作業、搭接施工的方法,充分利用作業面和時刻間歇,并活躍和諧、優化與其他管線施工的聯接聯系,然后最大程度地縮短工期。

    據悉,特斯拉超級工廠220千伏供電配套項目整體接電時長估計將不超越159個作業日,這一速度比較于平等規劃客戶的均勻接電用時縮短約50%,比以往同類項意圖最快接電時長進一步縮短約30%。







    【 瀏覽次數:814 】 【 加入時間:2019-9-14 11:13:04 】 【 關閉本頁
    本站熱詞:慶豐電線 廣州慶豐電線 慶豐電纜 電線電纜,慶豐家裝電線,慶豐電力電纜,慶豐工程電纜,慶豐BV電線,慶豐BVR,RVV電線,慶豐控制電纜
    Copyright © 2010-2012 廣東慶豐電線電纜 版權所有慶豐論壇
    手機:13662449970 姚經理      客服QQ:1073628743
    廠址:廣州市白云區石井慶豐二路11號

    微信咨詢報價

    主站蜘蛛池模板: 瑞金市| 奈曼旗| 海口市| 武陟县| 纳雍县| 新营市| 扎囊县| 汝南县| 乌鲁木齐县| 崇州市| 左权县| 星子县| 梧州市| 县级市| 德阳市| 盘锦市| 阆中市| 黄龙县| 仲巴县| 衡南县| 芦溪县| 牙克石市| 木兰县| 潞城市| 山东| 巴林右旗| 花莲市| 娄底市| 诸城市| 东台市| 蛟河市| 仲巴县| 南通市| 两当县| 桃源县| 繁峙县| 天全县| 调兵山市| 璧山县| 江安县| 宁陕县|
